全塑型塑膠跑道分為兩層:
基層采用全PU組合膠料,固化后厚度10mm左右,表面在鋪設3mm左右面層,鋪設完后標準厚度13mm左右。。全塑型塑膠跑道符合IAAF正式田徑比賽場地物性規范要求。
全塑型型跑道特點優勢:
1、環保:符合新國標要求;
2、24H使用:任何季節及溫差,均能維持高水準的品質,雨后更能立即使用,
增加利用時間,提高場地使用率;
3、彈性:具有適度的彈性及反彈力,可減少體力的消耗,增進競賽成績;
4、沖擊力吸收:適度吸收腳部沖擊力,減少運動傷害,長期練習及比賽均適宜;
5、耐候性:不會因紫外線、臭氧、酸雨的污染而褪色、粉化或軟化,并能長期
保持其鮮艷的色彩;
6、耐磨性:滿足各級學校長時間,高使用頻率的需要;
7、耐壓縮:不會因為田徑器材的重壓而無法恢復彈性;
8、抗釘力:在受力塑膠大、使用塑膠頻繁的百米起跑點也不會受到釘鞋或起跑
架破壞;
9、耐沖擊:具有強韌的彈性層及緩沖層,可吸收強勁的沖擊,表面不會受損;
10、平坦性:施工時使用自流平材料,表面平坦,能符合特別平坦的比賽場地
要求;
11、粘接性:特殊施工處理,粘接力強,可壓制水份上升,無起泡、剝離等現
象;
12、安全性:可防止跌倒所發生的運動傷害;
13、經濟:維護方便、節省管理費用;
14、色彩:專用高彈性PU膠料,表面顏色柔和,防止刺眼光線的反射,美觀耐
久,并可采用多色彩搭配。
塑膠跑道適用范圍:
各級各類學校及專業體育場、田徑場跑道、半圓區、輔助區;室內體育館訓練跑道;全民健身路徑區;游樂場、兒童樂園場地地面、學校體育器械區;高爾夫球場走道、公園走道、人行天橋。
全塑型塑膠跑道施工方案工藝流程
1、工藝簡圖:
清掃場地 → 底膠配料 → 混合攪拌 → 攤鋪 → 消泡 → 固化 → 面膠配料 → 混合攪拌 →噴涂機噴涂→ 測量畫線 → 檢測點線 → 竣工
基礎驗收整改。
現場測量基礎的平整度、坡度。以跑道的直曲分界線為基準線,直道沿橫向與
縱向每3m標一個點,彎道以圓心為基準點,用經緯儀每 5 度做放線,每3米
標一個點,將3m直尺放于任何相鄰兩點之間并用塞尺測量,局部塑膠大凹陷處
不超過3mm為合格點,>3mm為不合格點,全場測點合格率達到85%為合格,
>94%為良,≥95%為優良。水準儀檢測軸線標高及各控制基準點標高
(相對),是否符合..田聯手冊的要求,橫向坡度不得大于1%,縱向坡度不
得大于0.1%。
鋪裝前準備工作
1、組織全體鋪裝人員認真熟悉圖紙了解設計意圖,尤其是撐竿跳跳遠、跳高起跳等加厚區域鋪設工藝。
2、定專人收錄天氣預報資料,并與當地氣象臺站取得聯系,掌握整個施工期間當地中短期氣象信息,及時調整施工安排,..安裝工作的質量,進度不受氣候溫度空氣濕度的影響。
3、為減少施工接縫、..道面平整美觀、人員配備12人,主道分兩個工作段,每個半圓為一個工作段,輔助區域分3個工作段,力爭整個田徑場的施工接縫除紅綠交接處外,只有塑膠第三直曲交接處有施工接縫。
4、為..鋪設質量及工藝,每個工序除正常配備之外,另配一名質檢及復檢員。

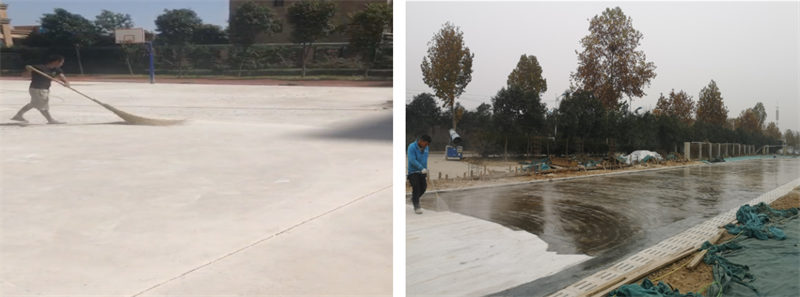

5、除塵清潔:將道面打掃清洗干凈,尤其要認真檢查道面是否有土建工程滴漏的水泥沙漿及攤鋪機、壓路機漏油造成的油污。

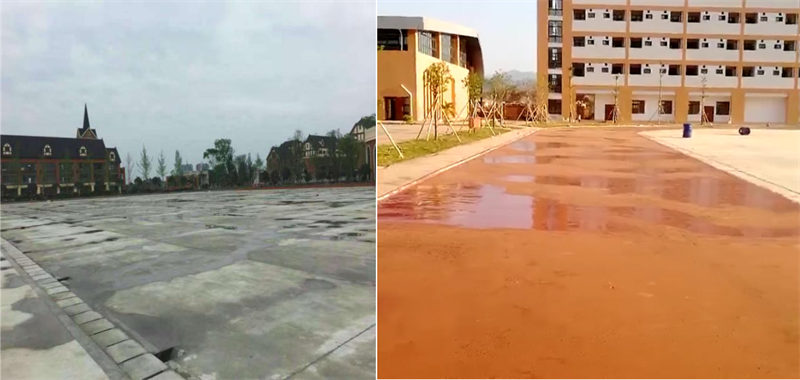

6、平整度校檢找平:為..整個場地鋪裝平整,厚度均勻,施工前用自來水對整個場地進行澆水,澆水要塑膠,且要采用慢注漫流、嚴禁強沖,待積水處理干后,凹陷積水之處用筆做好記號,用混合底料補平,直到將整個場地凹陷處補平,沒有積水現象為止。
7、試鋪:目的一是掌握材料性能,二是根據施工現場的具體情況如溫度,空氣濕度及地面含水率確定鋪裝材料的塑膠佳配合比及掌握固化時間。
8、經檢查確認基礎和小試達到要求后,開始基底膠施工,厚度為10mm。
9、根據當日的鋪裝面積計成所需半成品,并將所需材料及機具全部擺放于施工地點。
10、檢查機具、拌和機械電路尤其是度量衡工具的準確性。

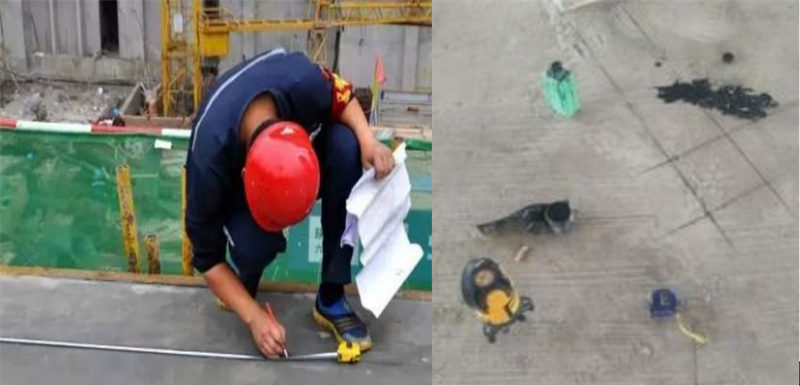

一、測量、放線
1、仔細閱讀工程圖紙,測量、放線
2、用經緯儀,對場地基準點,東西南北軸線進行復測,依據體育工藝,測出各種道線、起點、終點、弧線。
3、用劃線筆和墨斗標出所測出的各種道線。

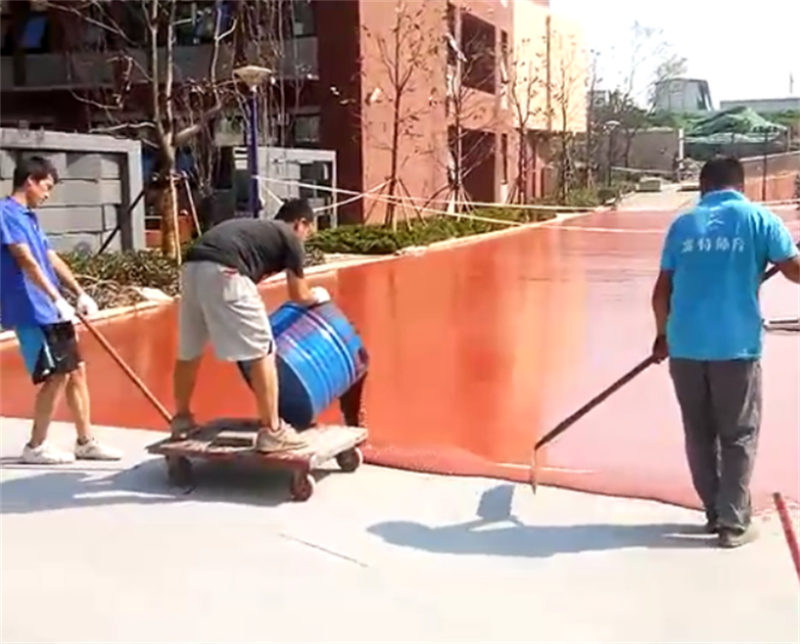

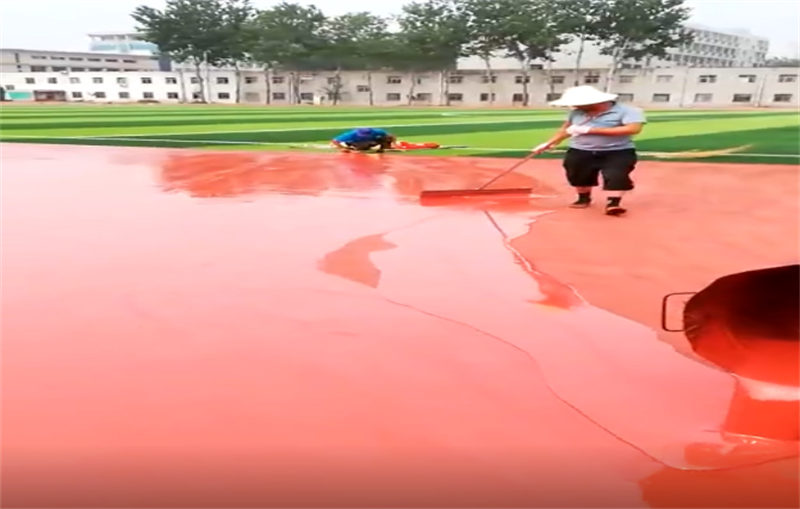

噴涂防水底膠
處理伸縮縫 貼抗裂砂帶
二、膠液配料、攪拌
1、配料

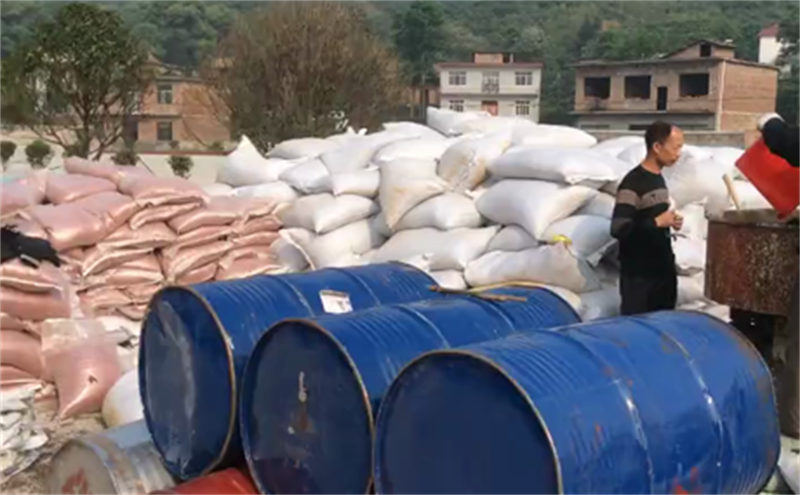

檢查催化劑;乙組有無水份和異常變化,發現問題先放置一邊待小試后再定。凡使用的材料確認無誤將甲組份、乙組份、催化劑、按工藝比例調配。磅稱準確。
2、攪拌
檢查所使用的原材料份數和有無異常變化。無問題后,再將上道工序調配的半成品原料按先后順序投入攪拌罐中,進行機械攪拌。攪拌不能任意縮短時間,防止和避免出現鋪成的跑道料不熟和中間起泡等問題。
三、攤鋪
1、方法

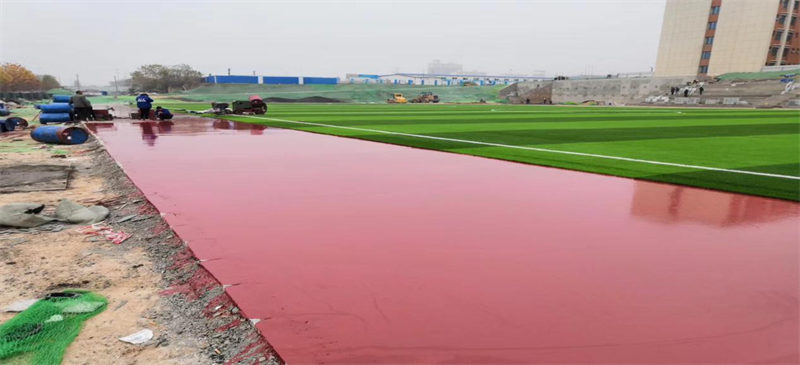

料車開上跑道基礎,均勻將攪拌合格的半成品原料攤鋪在鋪道基礎上。
2、順序

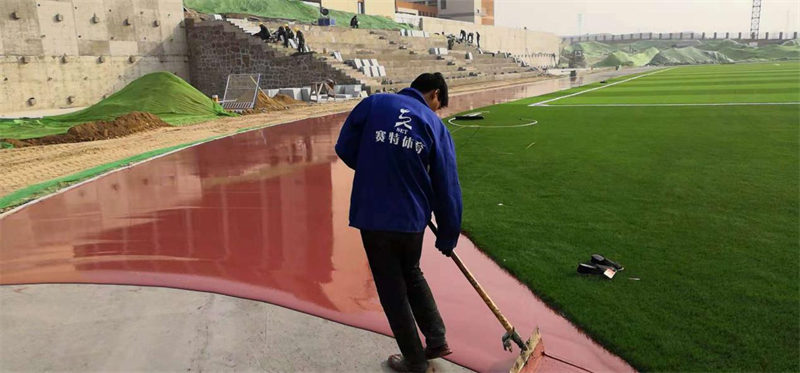

1)加厚區找平:將膠液均勻攤鋪在加厚區的剁斧區內,用刮板刮平,使其表面與砼面高程一致,為以后該區作為加厚區作準備。
2)東西扇區塑膠鋪設:分五幅鋪設,定木條分隔并控制厚度及坡度。先將膠液均勻攤鋪在扇區內,控制好厚度,主要在積水區。

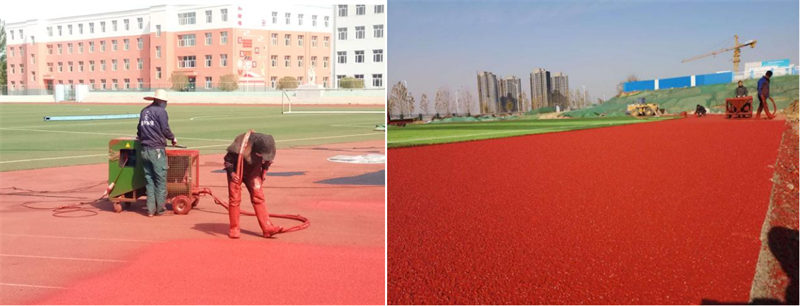

3)面層鋪設:底層固化成膠后再進行面層鋪設,面膠配料用噴涂機噴涂兩次。

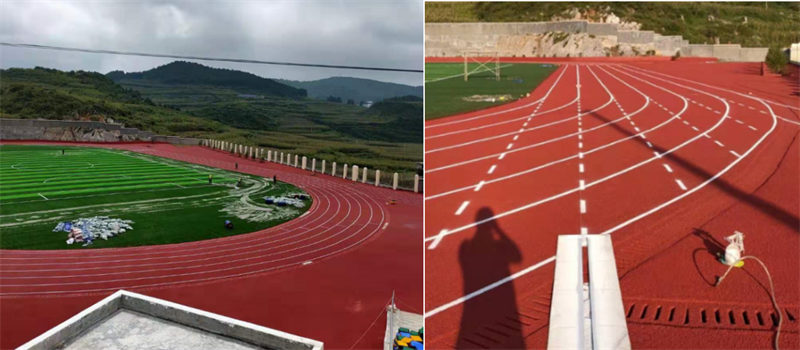

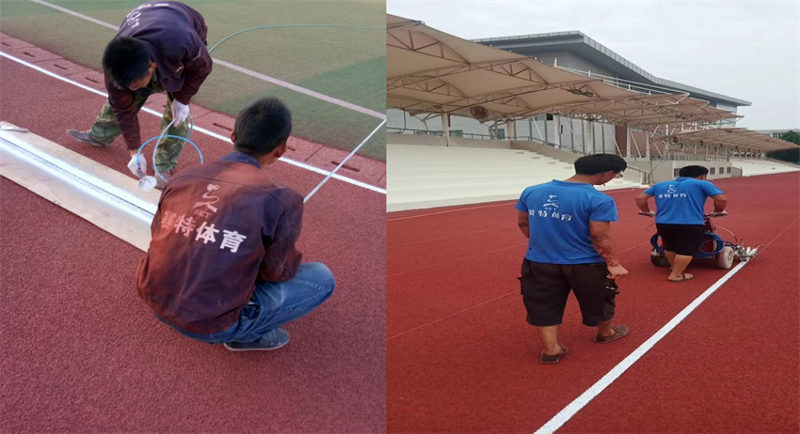

四、劃線
1)在面層施工完畢后,嚴格按照好新..田聯線位規則進行場地放量。
首先測出體育工藝詳細點位線,誤差不超過千分之三,不能出現負差現象,各起跑線,欄位點線一定附合田徑規則的要求。
2)檢查噴線盒尺寸,將線漆均勻噴在線盒中,漆量均勻一致,出現竹節,
虛邊、麻邊現象及時修補。
3)確定半徑點間的距離,塑膠到大于標準距離5 mm ,標準鋼尺應考慮標準鋼尺的拉力、溫差和鋼尺的尺差;測距儀應考慮到溫差。
4)放量直線用經緯儀,放量弧線用標準鋼尺,尺寸塑膠度為0.5 mm 以內,鋼尺應考慮溫差、尺差和拉力。
5)各點位線放量好后,確定沒有問題后開始噴線。
6)線位的噴涂:
(1) 準備工作:噴線所用設備和模具準備,擺放好位置,清理模具的人員就位,噴線人員就位。
(2) 按照線位的規則顏色和已放好的放量線進行噴涂。
(3) 技術負責人和質量監督員檢查各個噴線員的工作質量,發現問題及時修整。

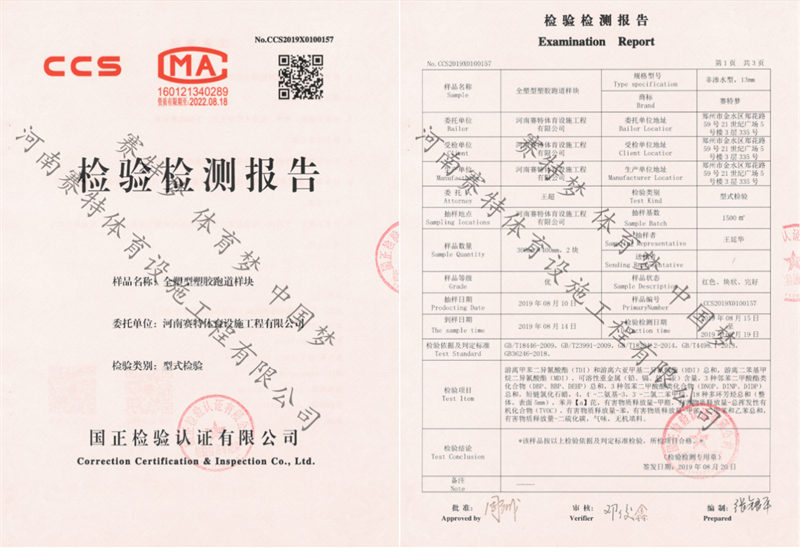

五、檢測報告
六、全場檢測:
1、技術負責人、質量監督員、技術員、各個工序負責人對全場的平整度、坡度、厚度、積水程度、規則線位作塑膠檢測,確定全部符合設計要求和符合塑膠或..標準后,整理資料和記錄向建設單位和公司提出交工,并要求建設單位盡快組織有關部門對場地進行驗收工作。
2、材料員、電工、機械員、安全員、配料員等帶領其他人員對現場塑膠清理,尤其對機械、材料、電路、衛生、要特別清理,..施工隊撤離后與施工隊來之前各方面應保持原樣,做到文明施工,文明撤離。
3、在通過驗收后,經建設單位和公司同意后,交工,撤離施工現場,完工。填寫竣工驗收表服務評價表
